Herinrichting Michiel de Ruyterstraat van start
Op maandag 7 april start aannemer Bloem Infra BV met de herinrichting van de Michiel de Ruyterstraat. De werkzaamheden vinden plaats in twee fases. Onderaan de pagina lees je meer informatie over de bewonersavonden die hebben plaatsgevonden.
Fase 1
- Locatie: Dorine Verschureplein tot en met de kruising Frans Halsstraat
- Start: 7 april
- Duur: ongeveer 8 weken
- Verkeer: Omleiding via Koolweg (auto’s) en Stationsstraat (fietsers). Autoverkeer richting rotonde Steinderweg is in deze fase nog mogelijk via de Rembrandtstraat en Jacob Catsstraat.
Fase 2
- Locatie: Frans Halsstraat tot aan de rotonde Steinderweg
- Start: begin juni (na afronding spoorwegovergang)
- Duur: ongeveer 10 weken
- Verkeer: Geen doorgang meer mogelijk via Rembrandtstraat en Jacob Catsstraat.
Let op: De herinrichting begint pas als de werkzaamheden rondom de spoorwegovergang Beek-Elsloo zijn afgerond.
In de bouwvakperiode wordt er niet gewerkt. Na de bouwvakperiode werken we verder aan deel 2 van het project. We maken dan de stoepen en opritten. We verwachten dat het project klaar is in september 2025. In de herfst van 2025 planten we de bomen en struiken.

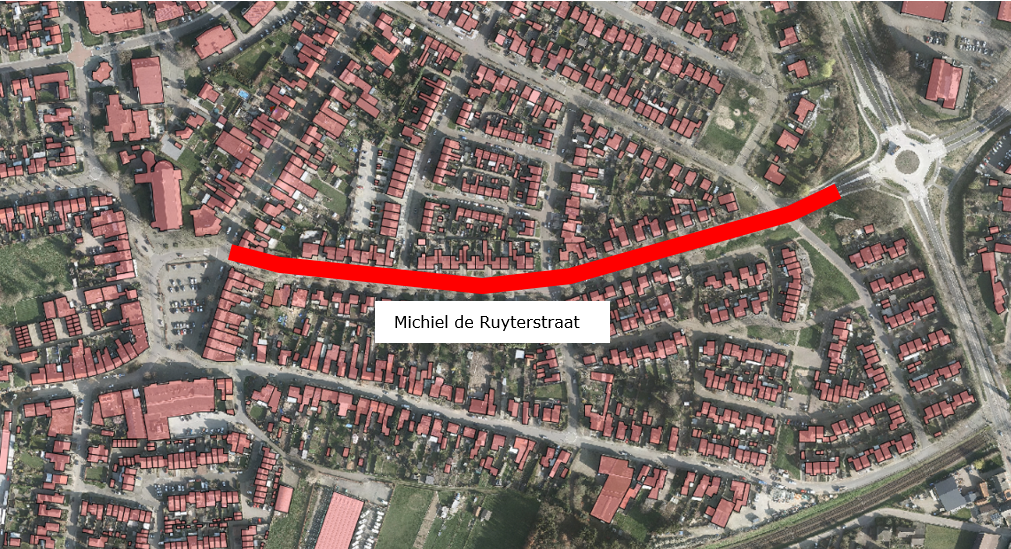

Gebied
Eerste bewonersavond
Op 1 februari 2024 lieten we verschillende voorstellen zien voor de nieuwe weg. We hebben wensen en ideeën in kaart gebracht. Waar mogelijk werden die meegenomen in het voorlopige ontwerp.
Bekijk de presentatie bewonersavond (PDF, 660.7 kB)
Tweede bewonersavond
Wat denken de inwoners van het voorlopige ontwerp, was de vraag bij de tweede bijeenkomst op 24 april 2024. Het externe bureau Kragten lichtte het ontwerp toe. De aanwezigen bekeken de tekeningen en stelden vragen. Met de uitkomsten daarvan gingen we aan de slag.
Bekijk de presentatie van de tweede bewonersavond (PDF, 2.4 MB)
Derde bewonersavond
Het voorlopige ontwerp was met de resultaten van de vorige bijeenkomst uitgewerkt tot een definitief ontwerp op de bewonersavond van 3 juli 2024. Bovendien werd uitleg gegeven over de gemaakte keuzes.
Vierde bewonersavond
Tijdens de laatste bijeenkomst op 18 maart 2025 gaven we meer informatie over de uitvoering en de tijdelijke gevolgen daarvan. Wat gaan we precies doen, op welke manier en hoe ziet de planning eruit. Het ontwerp is nog wat aangepast vanwege enkele opmerkingen van bewoners.
Bekijk de presentatie van de vierde bewonersavond (PDF, 1.6 MB)
Plannen en tekeningen
- Beplantingsplan 1 (PDF, 687.4 kB)
- Beplantingsplan 2 (PDF, 792.6 kB)
- Beplantingsplan 3 (PDF, 807.6 kB)
- Situatietekening 1 (PDF, 889.0 kB)
- Situatietekening 2 (PDF, 910.0 kB)
- Situatietekening 3 (PDF, 869.5 kB)
Tevreden over deze pagina?
Heb je vragen naar aanleiding van de informatie op deze pagina? Heb je niet gevonden wat je zocht? Of heb je tips voor ons om deze pagina te verbeteren? Stuur dan een mail naar info@gemeentestein.nl en wij kijken hoe we dit kunnen aanpassen.
